          涂料工藝

          當前位置:主頁 > 新聞資訊 > 涂料工藝 >

          環氧煤瀝青漆埋地管道防腐配套方案及施工

          文章發布于:2025-01-12 作者:昂威涂料 瀏覽次數:

          青漆環氧煤瀝青漆是一種雙組份環氧焦油涂料,主要用于嚴重腐蝕環境下的埋地管道、地下儲罐、水下浸沒防腐、污水池防腐涂裝。對基材具有很好的保護作用。

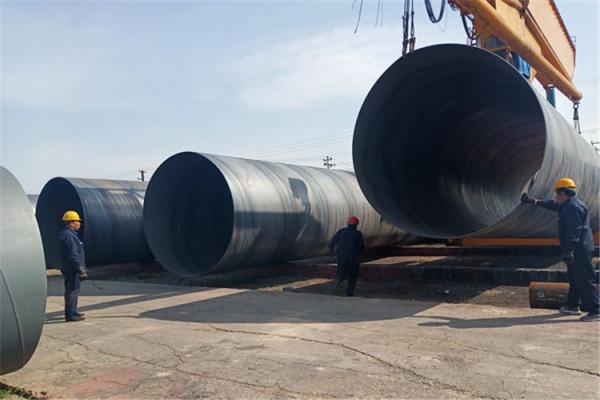

          埋地管道防腐施工

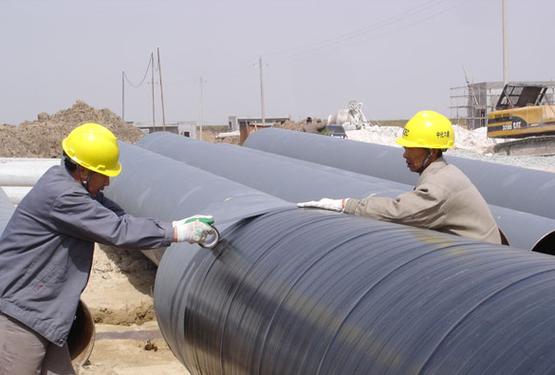

          埋地管道防腐施工

          常用配套方案:


          埋地管道防腐:埋地管道配套玻璃纖維布材料涂裝。環氧煤瀝青底漆+玻璃纖維布+環氧煤瀝青面漆+玻璃纖維布+環氧煤瀝青面漆
          污水池防腐:環氧水泥封閉底漆+環氧云鐵中間漆/環氧底漆+環氧煤瀝青面漆

          環氧煤瀝青漆報價咨詢:134 6760 5566

          環氧煤瀝青漆

          環氧煤瀝青漆施工方法:

          1.底材除銹

            A) 噴砂除銹

            管道、管道支架等鋼結構均采用噴砂方式除銹。

            噴砂除銹時,安排在防腐工場集中噴砂除銹,其除銹質量等級為 Sa2.5 級,為保證除銹質量等級,噴射磨料材質為石英砂,含水率小于 1% ,粒度要求全部通過 7 篩號, 20 篩號篩余量不小于 40% ,不通過 45 篩號。

            噴砂時在噴射角度、噴槍移速和噴距都須符合要求,保證噴砂表面較為一致的表面粗糙度,既增加涂層附著力,又保證表面平整度。

            B) 機械除銹。

            安裝好的焊縫部位的除銹采用砂輪機機械動力除銹方式,要求除銹等級達到 St3 級。

          2.底漆和纏玻璃布前的面漆

            a) 防腐的環氧煤瀝青油漆施工根據現場條件采用刷涂的方式。

            b) 鋼材除銹經檢查合格后涂刷底漆和面漆,涂漆時盡可能留出鋼材裝配的焊縫位置,預留長度約為 150mm ,以免焊接時難以清根,影響焊接質量。

            c) 對于鋼材表面坑塵程度較大(> 2mm 以上),尚應拌制膩子將其補平。

            d) 環氧煤瀝青漆混合配制好拌勻后將其熟化 15 ~ 30min ,并在 4 小時內用完。

            e) 底漆表干后固化前涂刷第一道面漆,面漆實干后固化前涂刷第二道面漆。施工時,往往在工序流程上是連續的,因此需要特別注意油漆的涂裝間隔時間,保證涂裝間隔在最小和最大涂裝間隔之間,F場施工時,要根據涂料的性能和天氣條件確定涂裝的間隔時間。

            f) 如果油漆復涂間隔太長,則需要將油漆表面用砂布或砂輪打毛后再涂刷后道漆。

            g) 鋼材噴砂合格后應立即涂刷底漆,因此,應同時注意粉塵對涂漆的影響,涂漆時盡可能遠離噴砂區域或暫停噴砂施工。

            h) 環氧煤瀝青漆作業應按隨貨所到的材料說明書和規范要求進行操作。

            i) 油漆作業施工用具應干凈,使用過程中的清理和用完后處理應適當。

            j) 涂刷時,層間縱橫交錯,每層往復進行。涂漆的時間間隔應符合涂料的技術要求,漆膜厚度符合設計要求。漆膜在干燥過程中,應保持周圍環境清潔,防止漆膜表面受污。

          埋地管道防腐施工

          3.纏繞玻璃布

            a) 玻璃布的纏繞應在第二道面漆涂刷后立即進行。加強級環氧煤瀝青防腐按要求纏繞一層玻璃布。

            b) 纏繞玻璃布時要求壓邊時搭邊 15 ~ 25mm ,接頭處搭頭 100 ~ 150mm 。

            c) 纏布時如果出現鼓泡,應用小刀將其割破,然后擠出泡內空氣,抹平表面。

            d) 整個玻璃布的纏繞應表面均勻平整。

          4.面漆涂刷

            a) 玻璃布纏好后立即涂刷后道面漆。纏布后的面漆涂刷兩道。

            b) 面漆涂刷時一定要保證涂層滿布,不允許出現漏涂、針孔現象。

            c) 涂層就保證將玻璃布完全覆蓋浸透。

          5.干燥與保養

            管道防腐完成后讓其靜置自行干燥,至少保持 8h 不能移動,使其不受淋雨、泡水,實干后方可運輸。

          6.管道防腐層的補傷和補口

            管道在運輸和安裝過程中可能會出現對管道防腐層的損傷,管道安裝完成并驗收合格后,還需要對管道防腐層進行補口補傷。

            a) 補傷時鋼材表面的銹漬采用砂輪機除銹或手工除銹,其除銹等級要達到 St3 級以上。

            b) 補口補傷部位因其量小復雜,操作不便,檢查人員易于疏忽,施工人員尤其要注意自覺保證質量。

            c) 管道的防腐補口補傷所采用的防腐層應與相鄰管道的防腐層相一致。新防腐層與舊防腐層的接茬呈階梯式,接口處須搭接。搭接至少保持在 50mm 以上。
          主站蜘蛛池模板: 亚洲人成网网址在线看| 湖南省| 一区二区三区不卡不卡视频| 亚洲综合色一区二区三区| 少妇精品高潮欲妇又嫩中文字幕| 麦盖提县| 深夜福利av| 野外做受三级视频| 第一福利导航视频| av中文在线| 国产AV无码专区亚洲A√| 精品乱码久久久久久久| 欧美一区二区三区啪啪| 日韩精品二区三区四区| 99r精品视频| 色综合久久久久无码专区| av精选在线观看精品| 成人福利国产午夜av免费不卡在线| 精品亚洲天堂| 日韩av综合中文字幕| 亚洲综合一区二区三区| 国产在线精品视频二区| 久久96| 亚洲男人综合久久综合天堂| 国产 无码 国产精品视频| 粗了大了 整进去好爽视频| 久久综合开心激情五月天| 偷拍精品一区二区三区| 精品熟女少妇免费久久| 综合久久人妻| 国产精品中文av专线| 国产在线拍揄自揄视频不卡99 | 99无码人妻一区二区三区免费| 日本怡春院一区二区三区| 午夜福利伦伦电影理论片在线观看 | 黄色片一级黄色片一级| 性饥渴熟妇乱子伦HD| 日本三级电影网站| 91厂制作传媒| 久久毛片ddd| 午夜av高清在线观看|
